Prefabrykowane elementy domu szkieletowego przygotowane do montażu na działce jako energooszczędne rozwiązania w nowoczesnym budownictwie.
Budowa domu szkieletowego w 2026 roku trwa od 3 do 6 miesięcy i jest możliwa nawet bez pozwolenia, jeśli znasz kolejne etapy. W mazowieckich gminach coraz więcej osób wybiera tę technologię zamiast murowania, bo daje krótszy harmonogram i prostszą organizację prac. To właśnie budowa domu szkieletowego krok po kroku najlepiej porządkuje decyzje, które na starcie wydają się przytłaczające. Działki rekreacyjne nad Pilicą i parcele na wsiach dobrze nadają się pod taki dom, bo lekka konstrukcja lubi prosty układ terenu i przewidywalne warunki gruntowe. W tym poradniku dostajesz cztery konkretne odpowiedzi. Najpierw zobaczysz, jak wybrać projekt i przejść formalności. Potem przejdziesz przez fundament i szkielet. Następnie uporządkujesz izolacje, elewację i instalacje. Na końcu przygotujesz odbiór, budżet i realny termin wprowadzenia. Dostajesz też orientacyjny czas każdego etapu, widełki kosztów i listę błędów, które najczęściej podnoszą rachunek jeszcze przed odbiorem kluczy. Zobaczysz również, które decyzje trzeba podjąć przed fundamentem, a które spokojnie można zostawić na etap wykończenia. Najważniejszy wniosek jest prosty: dom szkieletowy nie wybacza chaosu, ale bardzo dobrze znosi dobry plan. Jeśli planujesz budowę w 2026 roku, ten układ etapów pozwoli Ci ruszyć bez przestojów i bez kosztownych poprawek. Zacznij od etapu zerowego, czyli projektu, bo to on ustawia fundament, instalacje, budżet i termin wejścia ekipy.

Projekt decyduje o tym, czy Twoja budowa będzie prosta, czy pełna korekt. Najbardziej znana ścieżka dotyczy domu do 70 m² zabudowy na uproszczone zgłoszenie. W tej formule nie trzeba uzyskiwać pozwolenia, a przy spełnieniu warunków można ruszyć po zgłoszeniu i zawiadomieniu nadzoru o starcie robót. Przy zwykłym zgłoszeniu urząd ma 21 dni na wniesienie sprzeciwu. Od 2023 roku także niektóre większe domy jednorodzinne można budować bez pozwolenia, jeśli ich obszar oddziaływania mieści się w całości na działce.
Gotowy projekt wybierasz wtedy, gdy działka jest typowa, a układ pomieszczeń nie wymaga dużych zmian. Projekt indywidualny ma sens przy wąskiej parceli, nietypowym dachu albo konkretnym układzie okien. Do zgłoszenia potrzebujesz co najmniej formularza PB-2 lub PB-2a, oświadczenia o prawie do dysponowania nieruchomością oraz projektu budowlanego lub wymaganych szkiców i załączników. GUNB publikuje też gotowe wzory formularzy.
Brak MPZP nie zamyka inwestycji. W takiej sytuacji występujesz o warunki zabudowy. Dla domu do 70 m² decyzja WZ ma przyspieszoną ścieżkę i może zostać wydana nawet w 21 dni. To ważne, bo wielu inwestorów błędnie zakłada, że brak planu miejscowego blokuje cały proces.
Fundament to jedyna część domu szkieletowego, która naprawdę narzuca tempo całej budowie. Najczęściej wygrywa płyta fundamentowa, bo daje idealnie równą bazę pod ściany, dobrze współpracuje z ogrzewaniem podłogowym i skraca liczbę mokrych robót. W praktyce wykonanie płyty zajmuje zwykle 2–4 tygodnie, zależnie od pogody i przygotowania terenu. Orientacyjny koszt ciepłej płyty w 2026 roku mieści się najczęściej w przedziale około 600–900 zł za m².
Ławy fundamentowe nadal bywają tańsze na starcie, ale wymagają więcej etapów i przerwy technologicznej. Do tego dochodzi osobne wykonanie podłogi na gruncie. W domu szkieletowym oznacza to więcej punktów, w których łatwo stracić precyzję poziomów. Dlatego przy lekkiej konstrukcji płyta zwykle daje mniej ryzyk wykonawczych. Dobrze zrobiony fundament pod dom szkieletowy oszczędza później nerwy przy montażu ścian.

Badanie geotechniczne nie zawsze jest obowiązkowe dla prostego domu jednorodzinnego. Staje się jednak konieczne przy trudnym gruncie, nasypach, skarpach, terenach zalewowych albo większych obciążeniach. Na mazowieckich gruntach piaskowo-gliniastych standardowa płyta często wystarcza bez dodatkowych wzmocnień, ale potwierdzenie tego przez geotechnika kosztuje mniej niż późniejsza naprawa osiadania. Najdroższy błąd na tym etapie to brak izolacji poziomej. Tak powstają mostki termiczne, które zostają z Tobą na całe życie domu.

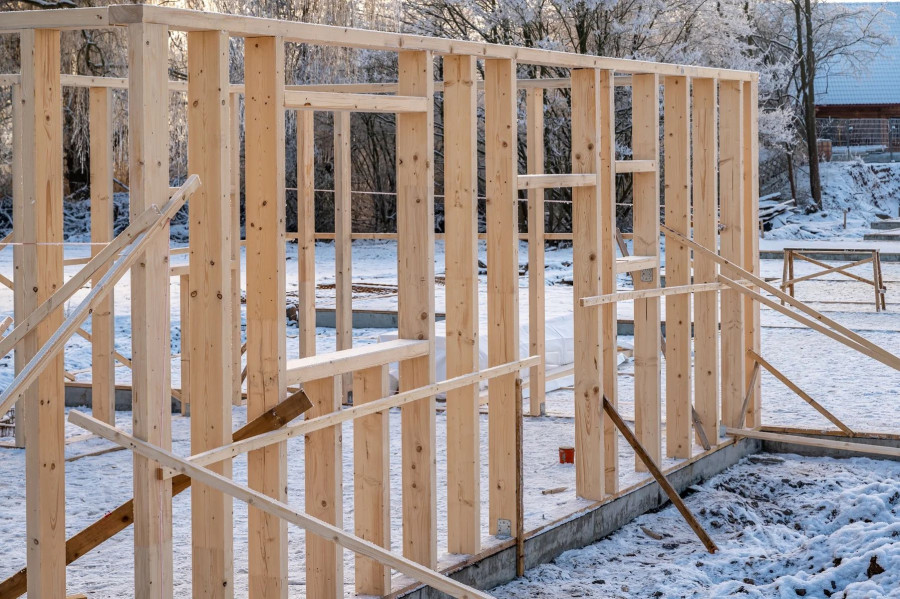

Montaż szkieletu to etap, na którym naprawdę widzisz tempo tej technologii. Najpierw układa się podwalinę, potem słupki nośne, następnie strop lub krokwie, dalej wiązary dachowe i poszycie. Jeśli ekipa pracuje na przygotowanej płycie, stan surowy otwarty potrafi powstać w 1–3 tygodnie. Przy prefabrykacji ściany przyjeżdżają już gotowe i montaż na działce trwa dosłownie kilka dni.

Standardem nie jest tu „jakiekolwiek drewno”, tylko certyfikowane C24 suszone komorowo i czterostronnie strugane. Taki materiał jest stabilniejszy wymiarowo i lepiej znosi pracę konstrukcji. Przy dobrze wysuszonym drewnie maleje też ryzyko paczenia, skręcania i problemów z wilgocią w ścianie. Dla inwestora oznacza to prostszą kontrolę jakości już na etapie, gdy powstaje dom szkieletowy.
Jeśli chcesz zobaczyć, jak wygląda taki proces w praktyce, zajrzyj do artykułu domy szkieletowe poradnik. Właśnie tak działa Woodivio z Sieradza: elementy powstają w hali, a na działce odbywa się głównie składanie wcześniej przygotowanych modułów. Dzięki temu stan surowy zamknięty może powstać w ciągu kilku tygodni i z lepszą powtarzalnością wykonania.
Energooszczędność domu szkieletowego robi się warstwami, nie deklaracjami. Od środka najczęściej masz płytę GK lub OSB, potem paroizolację, dalej wełnę mineralną 15–20 cm, membranę wiatroizolacyjną, szczelinę wentylacyjną i dopiero elewację. Elewacją może być drewno, tynk, blacha albo siding. Dobrze złożona ściana osiąga zwykle U na poziomie 0,15–0,20 W/m²K, czyli mieści się w wymaganiach WT2021.
W dachu standardem całorocznym jest 25–30 cm wełny mineralnej. To nie jest przesada. To punkt, w którym dom szkieletowy przestaje szybko tracić ciepło zimą i przegrzewać się latem. Rekordowo niski rachunek za ogrzewanie nie zaczyna się od pompy ciepła, tylko od szczelnej przegrody.
Najgroźniejszy błąd jest prosty i przez to częsty. Jeśli odwrócisz kolejność paroizolacji i membrany, wilgoć zostanie zamknięta w ścianie. Efekt nie pojawia się od razu. Zwykle wraca po 3–5 latach jako zawilgocony szkielet, spadek izolacyjności i kosztowny remont. Dlatego dom szkieletowy wymaga dokładności w detalach bardziej niż grubości materiału.
Instalacje muszą być zaplanowane, zanim zamkniesz ściany płytą. Najpierw prowadzi się elektrykę, wodę, kanalizację i kanały wentylacyjne. Potem uzupełnia się izolację. Na końcu przychodzą płyty GK. Tylko taka kolejność chroni Cię przed rozkuwaniem gotowych przegród.

W domu szkieletowym naturalnym duetem jest ogrzewanie podłogowe i pompa ciepła. Rekuperacja nie jest prawnie obowiązkowa, ale przy WT2021 bardzo często staje się najprostszą drogą do dobrego bilansu energetycznego. Na płaskich działkach przy drogach powiatowych, gdzie nie ma kanalizacji i wodociągu, decyzję o szambie albo własnej studni podejmujesz jeszcze przed wylaniem płyty. To typowy scenariusz poza większymi miastami.
Woodivio realizuje domy szkieletowe zarówno na działkach z pełnym uzbrojeniem, jak i tam, gdzie trzeba przewidzieć szambo lub własne ujęcie wody. Firma ustawia system grzewczy i wentylacyjny już na etapie projektu. Dzięki temu nie płacisz później za poprawki, gdy ściany są już zamknięte.
Wykończenie to etap, który najłatwiej rozciągnąć w czasie przez brak decyzji. Najpierw robisz podłogi, ściany wewnętrzne, drzwi, biały montaż i armaturę. Potem sprawdzasz szczelność instalacji, regulację ogrzewania i działanie wentylacji. W domu szkieletowym te odbiory techniczne mają większe znaczenie niż dekoracje.
Przy domu budowanym na pozwolenie formalne zakończenie robót zgłaszasz do PINB. GUNB publikuje formularze PB-16 i PB-16a, a na blogu Woodivio znajdziesz opis elektronicznego złożenia zawiadomienia o zakończeniu budowy. Przy prostych domach na zgłoszenie odbiór techniczny nie zawsze jest wymagany w tej samej formule, ale i tak opłaca się zrobić go dla własnego bezpieczeństwa. Przed wprowadzeniem wykup też polisę nieruchomości.
Jest jeszcze jeden fakt, który uspokaja inwestora. Dom szkieletowy nie „wysycha” jak murowany. Pełną równowagę wilgotnościową osiąga zwykle w ciągu 1–2 sezonów, więc nie czekasz roku na normalne użytkowanie.
Realny harmonogram domu szkieletowego jest krótki, ale tylko wtedy, gdy nie zmieniasz projektu w trakcie robót. Najczęściej wygląda tak:
– Projekt i formalności: 4–8 tygodni.
– Fundamenty: 2–4 tygodnie.
– Szkielet i dach: 1–3 tygodnie.
– Izolacja i elewacja: 2–3 tygodnie.
– Instalacje: 3–5 tygodni.
– Wykończenie: 4–10 tygodni.
– Łącznie: zwykle 4–6 miesięcy od projektu do kluczy.
Koszt zależy od zakresu umowy, standardu oraz tego, czy liczysz tylko budynek, czy też przyłącza i zagospodarowanie działki. Dla domu szkieletowego 70 m² orientacyjny stan deweloperski w 2026 roku mieści się zwykle w granicach 180 000–280 000 zł. Wariant pod klucz to najczęściej 300 000–420 000 zł. Przy dobrze zorganizowanej prefabrykacji dolne widełki są realne, ale nie zakładaj ich bez dokładnego kosztorysu. Dla uproszczonej ścieżki nadal punktem odniesienia pozostają domy do 70 m² na zgłoszenie.

Trzy wnioski są najważniejsze. Po pierwsze, projekt ustawia wszystko: formalności, instalacje i budżet. Po drugie, w domu szkieletowym o trwałości decydują detale warstw i jakość montażu, nie sama grubość ściany. Po trzecie, dobrze przygotowana prefabrykacja naprawdę skraca czas budowy do jednego sezonu. Jeśli działka już czeka na Mazowszu, w okolicach Białobrzegów lub w innym miejscu w Polsce, Woodivio pomoże przejść przez każdy etap budowy. Od projektu, przez montaż, po gotowy dom. Skontaktuj się z producentem domów drewnianych z regionu łódzkiego i zamień plan w harmonogram.
Tak, jeśli ma poprawnie zrobione detale, suchą konstrukcję i szczelne warstwy. Przykłady ze Skandynawii i Ameryki Północnej pokazują, że takie budynki pracują przez dekady. Problemem nie jest sama technologia, tylko błędy wykonawcze na styku drewna, izolacji i wilgoci.
Tak. Większość banków finansuje domy szkieletowe i prefabrykowane w standardowej formule kredytu hipotecznego. Kluczowe są projekt, legalna działka, harmonogram robót i prawidłowa dokumentacja. Przy małych domach na zgłoszenie część banków może poprosić o dodatkowe załączniki.
Najczęściej po 4–6 miesiącach od podpisania umowy z wykonawcą. Przy prefabrykacji i sprawnym fundamencie ten czas może spaść nawet do około 3 miesięcy. Najwięcej opóźnień nie robi konstrukcja, tylko decyzje inwestora odkładane na etap wykończenia.
Źródło: https://galerialimonka.pl/blog/domy-szkieletowe-zalety-i-wady-konstrukcji-szkieletowych
